Scrum - Jak wdrożyć i uniknąć pułapek?

Tomasz Kwieciński

Tomasz Kwieciński

|

1 czerwca 2026

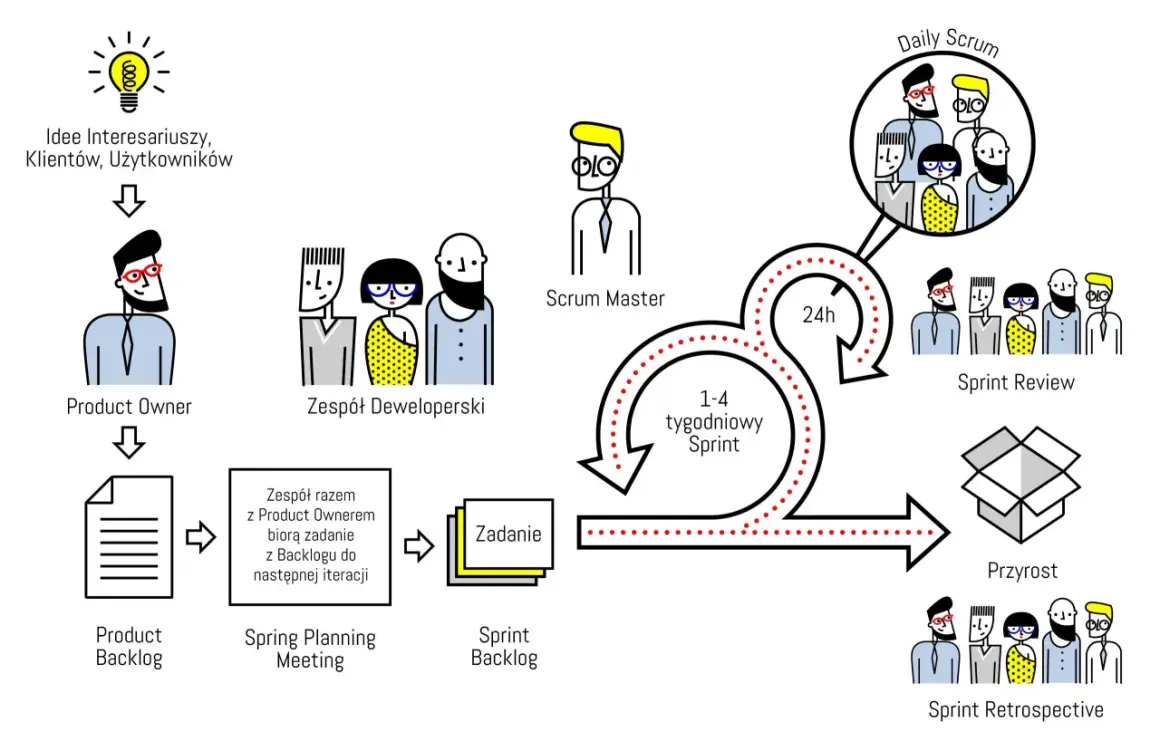

Schemat procesu scrum: od pomysłu do przyrostu, przez planowanie, sprint i przegląd.

Ta metodyka porządkuje pracę zespołów IT wtedy, gdy produkt rozwija się w warunkach niepewności, a priorytety potrafią zmieniać się szybciej niż harmonogram. W praktyce chodzi o krótkie cykle pracy, jasne role, regularną inspekcję efektów i szybkie poprawianie kursu, zanim błąd urośnie do kosztownego problemu. Pokazuję tu, jak to działa w realnym zespole, kiedy daje przewagę biznesową i jak wdrożyć ten model bez robienia z niego zbioru pustych rytuałów. To właśnie dlatego Scrum dobrze sprawdza się tam, gdzie liczy się tempo uczenia, a nie tylko odhaczanie zadań.

Najważniejsze rzeczy, które warto zapamiętać

  • Najlepiej działa przy złożonych produktach, w których nie wszystko da się doprecyzować na starcie.
  • Rdzeń pracy to krótki Sprint, jeden wspólny cel i regularna inspekcja rezultatów.
  • Największą różnicę robią: decyzyjny Product Owner, mały samoorganizujący się zespół i jasna Definicja Ukończenia.
  • Jeśli wdrożysz tylko spotkania, a nie odpowiedzialność i priorytety, efekt będzie słaby.
  • W biznesie ta metoda pomaga szybciej uczyć się rynku, ograniczać ryzyko i lepiej sterować rozwojem produktu.

Czym jest ta metodyka i kiedy ma sens

Najkrócej mówiąc, to lekka rama pracy dla zespołów, które budują produkt w warunkach złożoności. Nie opiera się na założeniu, że wszystko da się przewidzieć na początku, tylko na empiryzmie: najpierw pokazujesz pracę, potem ją oceniasz, a dopiero później korygujesz plan. Właśnie dlatego dobrze pasuje do oprogramowania, produktów cyfrowych i projektów, w których rynek, użytkownik albo technologia potrafią zaskoczyć po drodze.

W mojej ocenie największy sens ma tam, gdzie firma nie chce po prostu „realizować zadań”, ale dowozić wartość. Jeśli budujesz nową funkcję, rozwijasz SaaS, usprawniasz platformę e-commerce albo tworzysz wewnętrzny system dla biznesu, ta rama pomaga szybciej sprawdzić, czy zespół idzie we właściwą stronę. Zamiast czekać na wielki finał, masz serię małych decyzji i małych korekt, które ograniczają ryzyko przepalenia budżetu.

To również model, który dobrze działa przy zmianie priorytetów. Jeśli zarząd, sprzedaż albo klient zaczynają inaczej patrzeć na potrzebę rynku, zespół może przeorganizować kolejność pracy bez rozbijania całego planu. Warunek jest jeden: musi istnieć jasny właściciel decyzji i zespół, który naprawdę może działać samodzielnie. Bez tego metoda traci sens bardzo szybko.

Żeby zobaczyć, skąd bierze się jej skuteczność, trzeba przejść od definicji do mechaniki pracy. Wtedy widać, że nie chodzi o rytuały, tylko o konkretne zasady działania.

Porównanie Scrum i Agile: Scrum jest bardziej strukturalny, z dwutygodniowymi sprintami i konkretnymi rolami. Idealny dla stabilnych projektów.

Jak działa praca w sprintach i kto za co odpowiada

Największe nieporozumienie polega na tym, że wiele osób kojarzy ten model głównie ze spotkaniami. Tymczasem jego rdzeń to przejrzystość pracy i regularne dostarczanie przyrostu, a spotkania są tylko mechanizmem kontroli i korekty. Jeśli te elementy są puste, cały system staje się teatrem zarządzania.

Role, które muszą mieć realną odpowiedzialność

Rola Za co odpowiada Co psuje wdrożenie
Product Owner Porządkuje backlog produktu i pilnuje wartości biznesowej Rola bez prawa do decyzji staje się dekoracją
Scrum Master Dba o skuteczność zespołu, usuwa przeszkody, pilnuje zrozumienia zasad Staje się sekretarzem spotkań albo kontrolerem ludzi
Developerzy Planują pracę, wytwarzają przyrost i współpracują nad celem Sprintu Jeśli są rozliczani wyłącznie z liczby zadań, tracą samoorganizację

W praktyce kluczowe jest też to, że zespół powinien być wielofunkcyjny. To znaczy: razem ma umieć dowieźć produkt od analizy, przez budowę, po testy i przygotowanie do wydania. Nie chodzi o to, by każdy umiał wszystko, ale o to, by zespół nie musiał za każdym razem prosić zewnętrznych działów o podstawowe ruchy.

Przeczytaj również: Praca po studiach administracji – jakie są najlepsze ścieżki kariery?

Wydarzenia, które nadają rytm pracy

Wydarzenie Po co istnieje Limit dla miesięcznego Sprintu
Sprint Planning Ustalenie celu, zakresu i planu pracy Do 8 godzin
Daily Scrum Sprawdzenie postępu i adaptacja planu 15 minut
Sprint Review Inspekcja wyniku i omówienie kolejnych zmian Do 4 godzin
Sprint Retrospective Poprawa jakości współpracy i procesu Do 3 godzin

Do tego dochodzi produktowy backlog, Sprint Backlog i przyrost, czyli trzy artefakty, które pokazują pracę, plan i efekt. Każdy z nich ma własne zobowiązanie: cel produktu, cel Sprintu i Definicję Ukończenia. To właśnie one pilnują sensu całego procesu. Refinement, czyli doprecyzowywanie backlogu, nie jest osobnym świętem w kalendarzu, tylko stałą pracą nad tym, żeby kolejne elementy były lepiej zrozumiane i łatwiejsze do wykonania.

Jeśli wszystko jest dobrze ustawione, zespół nie goni od spotkania do spotkania. Zamiast tego ma rytm, w którym regularnie sprawdza, co naprawdę dowozi wartość, a co tylko zajmuje czas. Z takiego ustawienia łatwo już przejść do pytania, jakie korzyści daje to firmie.

Co ta metodyka daje firmie i startupowi w praktyce

Największą przewagą jest skrócenie pętli feedbacku. Zamiast czekać kilka miesięcy na duży release, zespół pokazuje fragment produktu, zbiera reakcję i koryguje plan. To oznacza mniejsze ryzyko inwestycyjne, bo firma nie zakłada z góry, że jej pierwsza wersja pomysłu będzie trafiona.

W biznesie liczy się nie tylko szybkość, ale też jakość decyzji. I tutaj ta rama działa dobrze, bo wymusza rozmowę o priorytetach. Jeśli w backlogu znalazło się dziesięć pomysłów, a na najbliższy Sprint wejdą tylko trzy, ktoś musi powiedzieć, co przynosi największą wartość. To prosta rzecz, ale wiele firm latami jej unika.

Widzę też wyraźną korzyść w pracy startupowej. Gdy produkt dopiero szuka rynku, dwutygodniowe lub krótsze cykle pozwalają sprawdzić hipotezę szybciej niż klasyczny projekt rozpisany na długie etapy. Przykład jest prosty: jeśli budujesz funkcję płatności, lepiej szybko sprawdzić, czy użytkownicy w ogóle z niej korzystają, niż przez kwartał rozbudowywać cały moduł „na wszelki wypadek”.

  • Szybsza walidacja hipotez - zespół nie buduje w próżni, tylko sprawdza reakcję użytkownika lub rynku.
  • Mniejsze ryzyko przepalenia budżetu - błędne założenia wykrywa się wcześniej, gdy koszt korekty jest niższy.
  • Lepsza przejrzystość dla biznesu - interesariusze widzą postęp i mogą reagować na bieżąco.
  • Silniejsze poczucie odpowiedzialności - zespół nie „czeka na polecenia”, tylko współdecyduje o sposobie dowożenia celu.
  • Więcej miejsca na uczenie się - Retrospektywa nie jest ozdobą, tylko narzędziem poprawy pracy.

Nie lubię jednak sprzedawać tej metody jako cudownego rozwiązania. Jej przewaga ujawnia się dopiero wtedy, gdy organizacja naprawdę chce szybciej się uczyć, a nie tylko szybciej raportować. To naturalnie prowadzi do pytania, kiedy inny model będzie po prostu rozsądniejszy.

Kiedy lepszy będzie Kanban albo klasyczny plan projektu

Nie każdy problem powinno się rozwiązywać tym samym narzędziem. Jeśli pracujesz na stałym strumieniu zgłoszeń, masz dużo zadań przerywanych i potrzebujesz płynności, Kanban bywa wygodniejszy. Jeśli zakres jest dobrze zamknięty, zmienność mała, a główną potrzebą jest przewidywalność dokumentacyjna, klasyczne planowanie projektu może być prostsze.

W praktyce różnica nie polega na modnych nazwach, tylko na charakterze pracy. Ta iteracyjna metoda najlepiej służy produktom, które mają się rozwijać i uczyć. Kanban lepiej wspiera przepływ pracy bez sztywnych cykli. Tradycyjne podejście bywa użyteczne tam, gdzie zmiana jest ograniczona i łatwiej obronić jeden stabilny plan.

Sytuacja Lepszy wybór Dlaczego
Złożony produkt, niepewne wymagania Metoda iteracyjna Pozwala szybko uczyć się na podstawie wyników i zmieniać priorytety
Ciągłe zgłoszenia i wsparcie operacyjne Kanban Lepszy przepływ pracy, mniej sztywne ramy, łatwiejsze zarządzanie napływem zadań
Zakres i budżet z góry zamknięte, mało zmian Klasyczny plan lub hybryda Większa przewidywalność i mniej narzutu organizacyjnego

Jest jeszcze jedna ważna granica: jeśli organizacja chce zachować pełną kontrolę nad każdym ruchem zespołu, ta rama zaczyna się dusić. Bez autonomii, bez decyzyjnego Product Ownera i bez realnego celu produktu nie ma mowy o skutecznym działaniu. Zostają spotkania, tablica i frustracja. Dlatego w wielu firmach problemem nie jest sama metoda, tylko sposób, w jaki próbuje się ją „wdrożyć odgórnie”.

Jeśli mimo tego chcesz z niej skorzystać, warto wejść w temat małymi krokami. To zwykle daje lepszy efekt niż próba przebudowania całej organizacji naraz.

Jak wdrożyć ją w małej firmie bez chaosu

W małej firmie nie zaczynałbym od narzędzi ani od certyfikacji. Zacząłbym od jednego produktu, jednej odpowiedzialnej osoby po stronie biznesu i jednego zespołu, który naprawdę może decydować o sposobie pracy. Dopiero później ma sens rozbudowa procesu.

  1. Wybierz jeden obszar, a nie całą firmę. Najlepiej taki, gdzie efekt pracy da się szybko zobaczyć i ocenić.
  2. Wyznacz Product Ownera z realnym prawem do priorytetów. Bez decyzji backlog staje się listą życzeń.
  3. Ustal Definicję Ukończenia. W wersji minimum może obejmować code review, testy, akceptację i gotowość do wydania.
  4. Na start ustaw dwutygodniowy Sprint. To rozsądny kompromis między tempem nauki a narzutem organizacyjnym.
  5. Trzymaj się prostego rytmu: Planning, krótkie Daily, Review z interesariuszami i Retrospektywa po każdym Sprincie.
  6. Po trzech Sprintach oceń, czy rośnie jakość decyzji, a nie tylko liczba spotkań. To ważniejszy sygnał niż jakikolwiek wykres.

Przykładowa Definicja Ukończenia dla małego zespołu SaaS mogłaby brzmieć tak: kod jest przejrzany, testy przechodzą, zmiana została sprawdzona na środowisku testowym, a opis funkcji jest gotowy do prezentacji. Taka lista nie jest biurokracją. Ona oszczędza czas, bo usuwa spory o to, czy coś jest naprawdę skończone.

Najczęstszy błąd na starcie to chęć „robienia wszystkiego od razu”. Zamiast tego lepiej wdrożyć jeden produkt, jedną tablicę i jeden cykl pracy, a potem spokojnie rozszerzać model. Dzięki temu zespół nie gubi się w narzędziach, tylko zaczyna rozumieć sens całego podejścia. A to prowadzi do pytania, gdzie najczęściej ludzie wykładają się na detalach.

Najczęstsze błędy, które zamieniają tę metodę w teatr spotkań

W praktyce najczęściej psuje ją nie sama koncepcja, tylko złe wdrożenie. I to zwykle w bardzo podobny sposób. Zespół zostaje obciążony rytuałami, ale nie dostaje odpowiedzialności, priorytetów ani sensownego celu. Wtedy nawet dobrze brzmiące nazwy niczego nie naprawiają.

  • Daily jako raport dla szefa - spotkanie przestaje służyć zespołowi, a zaczyna służyć kontroli.
  • Product Owner bez decyzyjności - backlog staje się zbiorem próśb, a nie uporządkowaną listą wartości.
  • Brak Definicji Ukończenia - wszyscy myślą, że coś jest gotowe, dopóki nie pojawią się błędy po wydaniu.
  • Za długi Sprint - jeśli uczysz się powoli, problem wykrywasz za późno, a korekta kosztuje więcej.
  • Retrospektywa bez działań - rozmowa o problemach bez decyzji to strata czasu.
  • Praca przerywana przez ciągłe ad hoc - zespół nie ma kiedy domykać przyrostu, więc traci rytm.

Ja zwracam też uwagę na jeszcze jedną pułapkę: mierzenie wyłącznie prędkości zespołu. Velocity bywa pomocne przy planowaniu, ale samo w sobie nic nie mówi o wartości biznesowej. Można dowozić dużo punktów i jednocześnie budować funkcje, których nikt nie użyje. Lepsze pytanie brzmi: czy po każdym Sprincie organizacja wie więcej i czy potrafi szybciej podjąć lepszą decyzję?

Jeżeli odpowiedź brzmi „nie”, to nie trzeba od razu wyrzucać całej metody. Najpierw trzeba sprawdzić, czy zespół ma prawdziwy cel, realne uprawnienia i jasne zasady jakości. To właśnie ten test oddziela użyteczny system pracy od ładnie opakowanego chaosu.

Jak sprawdzam po trzech sprintach, czy to naprawdę działa

Gdy wdrażam taki model, patrzę przede wszystkim na jakość decyzji, a dopiero potem na tempo dostarczania. Jeśli po kilku iteracjach backlog jest czytelniejszy, interesariusze przychodzą na Review z konkretem, a zespół po Retrospektywie faktycznie zmienia sposób pracy, to znak, że system zaczyna działać.

  • Czy backlog jest krótszy, lepiej uporządkowany i łatwiejszy do priorytetyzacji?
  • Czy zespół kończy Sprint z realnym przyrostem, a nie z listą niedomkniętych zadań?
  • Czy interesariusze pojawiają się na Review i podejmują decyzje, zamiast tylko oglądać prezentację?
  • Czy po Retrospektywie pojawiają się konkretne zmiany w sposobie pracy?
  • Czy Product Owner naprawdę wybiera priorytety, zamiast tylko zbierać oczekiwania innych działów?

Jeśli dwa pierwsze i dwa ostatnie punkty zaczynają się zgadzać, masz dobry sygnał, że model wspiera biznes, a nie tylko porządkuje kalendarz. Jeśli nie, zwykle problemem nie jest sama rama, tylko brak odpowiedzialności, zbyt duża liczba przerywaczy albo próba zarządzania zespołem bez zaufania do jego samodzielności. I właśnie wtedy warto wrócić do podstaw, zamiast dokładać kolejne ceremonie.

FAQ - Najczęstsze pytania

Scrum to lekka rama pracy dla zespołów rozwijających produkty w warunkach złożoności i niepewności. Ma sens, gdy produkt ewoluuje, priorytety się zmieniają, a firma chce szybko uczyć się na podstawie empirii i dostarczać wartość, zamiast tylko realizować zadania.
Kluczowe role to Product Owner (odpowiedzialny za wartość produktu), Scrum Master (dba o proces i usuwa przeszkody) oraz Zespół Deweloperski (tworzy przyrost). Główne wydarzenia to Sprint Planning, Daily Scrum, Sprint Review i Sprint Retrospective.
Scrum skraca pętlę feedbacku, redukuje ryzyko przepalenia budżetu, zwiększa przejrzystość dla biznesu i poprawia jakość decyzji. Pomaga szybciej walidować hipotezy i uczyć się rynku, co jest kluczowe zwłaszcza dla startupów i złożonych produktów.
Scrum nie jest idealny dla każdego. Jeśli masz stały strumień zgłoszeń i potrzebujesz płynności, lepszy może być Kanban. Dla projektów o ściśle zamkniętym zakresie i małej zmienności, tradycyjne planowanie bywa prostsze i bardziej przewidywalne.
Unikaj traktowania Daily jako raportu, Product Ownera bez decyzyjności, braku Definicji Ukończenia i zbyt długich Sprintów. Kluczowe jest, by zespół miał cel, odpowiedzialność i realne uprawnienia, a Retrospektywy prowadziły do konkretnych zmian.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

scrum jak wdrożyć scrum w firmie korzyści scrum dla biznesu scrum błędy we wdrożeniu

Udostępnij artykuł

Autor Tomasz Kwieciński
Tomasz Kwieciński
Jestem Tomasz Kwieciński, specjalizuję się w dziedzinie edukacji oraz rozwoju osobistego. Od ponad dziesięciu lat angażuję się w analizowanie trendów oraz praktyk w obszarze edukacyjnym, co pozwoliło mi zdobyć głęboką wiedzę na temat skutecznych metod nauczania i osobistego rozwoju. Moim celem jest uproszczenie skomplikowanych zagadnień, aby każdy mógł z łatwością zrozumieć kluczowe koncepcje i zastosować je w swoim życiu. Jako doświadczony twórca treści, stawiam na rzetelność i obiektywność w moich publikacjach. Regularnie aktualizuję swoje informacje, aby dostarczać czytelnikom wartościowe i aktualne materiały. Wierzę, że edukacja i rozwój osobisty są fundamentami sukcesu, dlatego dążę do inspirowania innych do ciągłego uczenia się i samodoskonalenia.
